logoTwo
标准无忧logo
资讯详情

37项国家标准计划被终止!不想让投入白费?你必须搞懂这套国标管理新规的核心逻辑

来源: 2026-01-14 35

各位关注国家标准制定的企业与同仁们,请注意:如果您或您的企业正在、或计划参与国家标准制修订工作,这条消息至关重要。

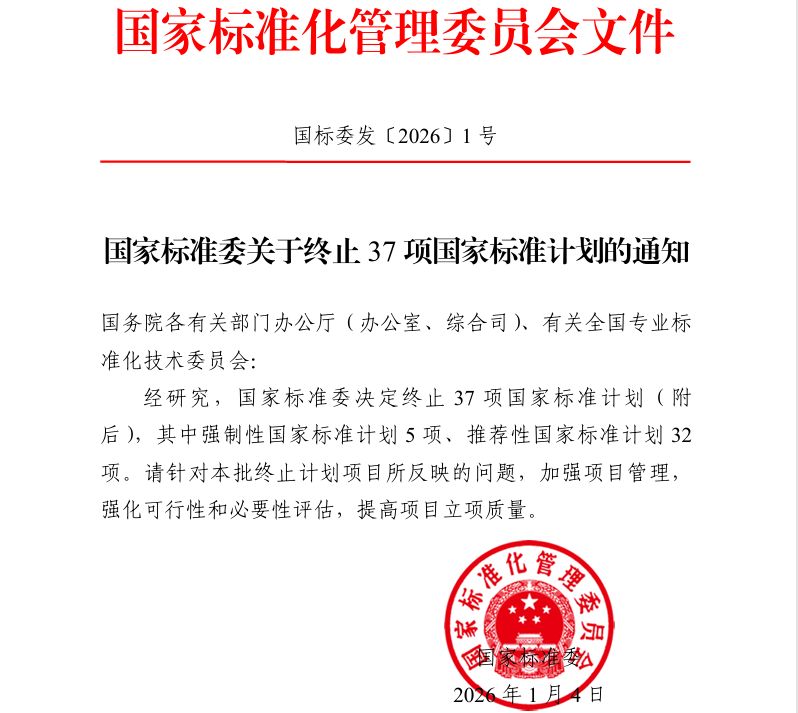

2026年1月9日,国家标准委发布通知,一次性终止了37项国家标准计划项目。这并非偶发事件,而是自2025年初“国家标准严格周期管理”政策落地以来的常态。它标志着,国标制定的“宽松时代”已彻底终结。


试想,您的企业投入了数年时间、大量人力与资金,推动一项标准,却因项目突遭终止而前功尽弃。不仅资源归零,更可能错失以标准引领行业、抢占战略窗口的关键机遇。

如何规避这种风险?核心在于彻底理解当前这套常态化、严管控的国标管理新逻辑。

新规核心逻辑:全流程闭环严管,没有回头路

如今的国标管理是环环相扣的闭环,可概括为“定时限、控过程、严问责”。每个环节都关乎项目生死:

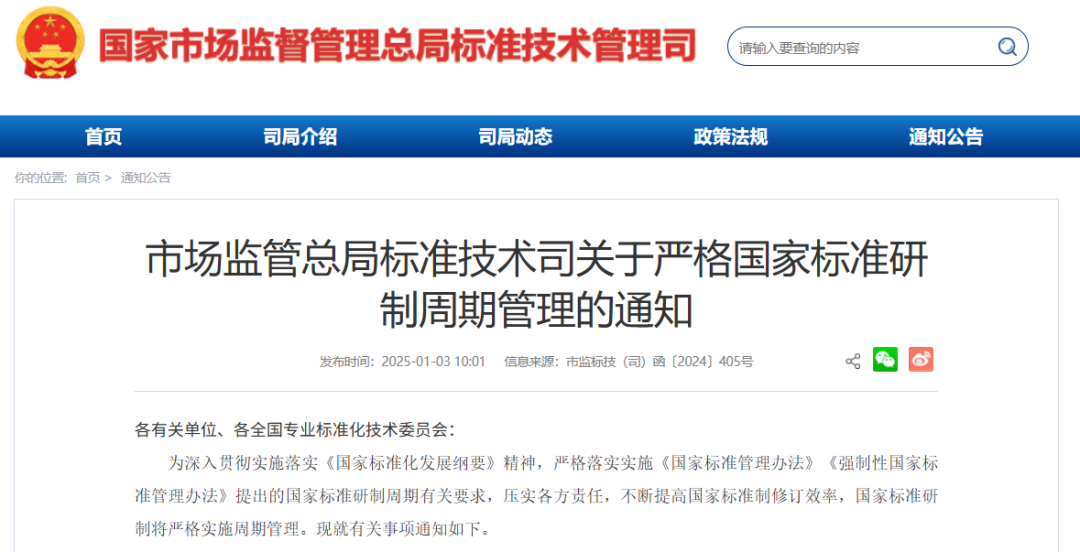

定死时限,立项即划边界:国标委已明确,强制性国家标准研制周期≤24个月,推荐性国家标准≤18个月。时间表在立项时即已锁定,这是必须死守的“交付底线”。

弹性缓冲,延期有规可依:确需延期,必须提前30天申请。强制性国标最多延12个月,推荐性国标最多延6个月。延期是例外,绝非兜底方案。

超期即冻结,杜绝无限拖延:自2025年1月1日起,超期(含延期)未完成项目,将被系统自动冻结。归口单位无法操作,项目基本走向终结。


集中终止,结果公开透明:冻结项目经汇总审议后,由国标委集中发布终止通知并全网公示。一旦上榜,企业前期投入尽数沉没。

重启极难,成本高昂:被终止的项目,原则上不支持重启。确需重立项,需提交详尽说明并承诺,且通常无经费支持,性价比极低。

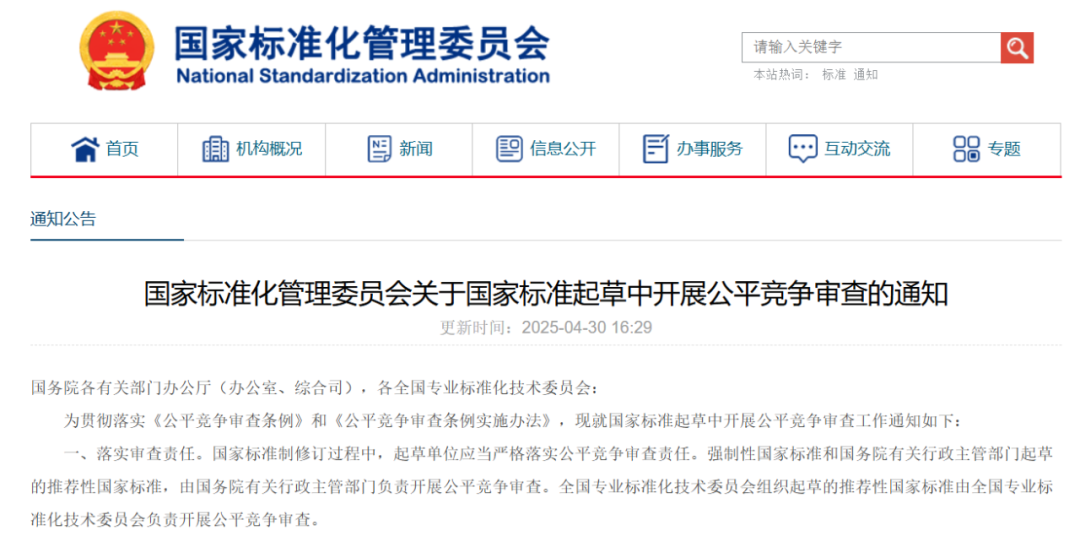

压实责任,问责到标委会:主管部门会统计各标准化技术委员会(标委会) 的周期达标率并排名。排名靠后、严重不达标者,将被暂停新项目立项权;连续两次,标委会面临撤销风险。企业参与前,务必评估归口标委会的工作效率。

四大常见“终止”原因:您的项目是否踩坑?

结合政策与案例分析,项目被终止通常源于以下四类问题:

严重超期,无视周期红线:最常见原因。对时间节点不敏感,未提前规划,也未能及时申请延期。

脱离实际,需求调研不足:标准内容与产业真实发展需求脱节,或因前期调研不充分,草案成型时技术已过时。

内容过时,与技术政策脱轨:技术路线已被淘汰,或与新的国家战略方向(如“双碳”)不符,失去制定价值。

协调失败,内部无法达成一致:与现行法规标准存在冲突,或起草组内部分歧巨大,导致项目搁浅。

企业行动路线图:四招应对,稳操胜券

“重立项、轻研制”的旧路已行不通。要让您的投入转化为竞争壁垒,请把握以下四个关键:

立项前:充分论证,联盟共建

想清楚:标准是否真能解决行业痛点、填补空白?

盘资源:企业自身是否有足够的技术储备与资源支撑?

建联盟:联合产业链上下游伙伴组建“标准制定联盟”,能极大提升立项成功率与科学性。


研制中:死守周期,精细管理

将研制过程拆解为预研、起草、征求意见、审查等明确阶段。

设定内部节点与负责人,并务必预留缓冲时间,严防死守“标准制定周期红线”。

善用渠道:瞄准重点,寻求加速

如果项目属于国家战略重点(如数字化、绿色低碳)或市场急需领域,可积极申请“快速程序”,有望获得优先支持,缩短周期。

积累信用:由易到难,循序渐进

若企业标准制定经验尚浅,建议从参与或主导团体标准、行业标准入手。

逐步积累经验、技术积累与行业公信力后,再向国家标准迈进,路径更稳、风险更低。

结语:严控是挑战,更是机遇

国家标准管理的常态化严控,本质上是一次“良币驱逐劣币”的进程。它淘汰滞后、低效的计划,正是为了让真正高质量、高价值的标准更快落地,助力有准备的企业掌握市场主动权。

我们专注于为企业提供国家标准、行业标准、团体标准的全流程咨询服务。如果您正在规划或推进标准项目,担心流程风险,或希望提升效率与成功率,我们可以为您提供专业支持,让每一项标准投入都转化为坚实的竞争壁垒。


暂无内容
